宁夏回族自治区住宅工程裂缝与渗漏防控技术规程(6)

2 砌筑砂浆宜优先使用预拌砂浆,预拌砂浆的性能应满足设计和现行标准相关规定。加气混凝土砌块砌筑砂浆宜使用专用砂浆;

3 轻骨料混凝土小型空心砌块,蒸压加气混凝土砌块施砌时龄期不应小于28d;且砌块进场应满足消伏期要求;必须控制好砌块砌筑时的含水率,其中蒸压加气混凝土砌块在砌筑前,应适当洒水湿润,施工时含水率宜小于30%;

4 不同材质不同强度的砌块严禁混砌;

5 砌筑前,应将基层清扫干净并洒水湿润,但不应有积水。砌体灰缝应厚度一致,砂浆饱满,水平灰缝砂浆饱满度不应低于80%,竖向灰缝应插捣密实,不得出现瞎缝、透明缝、假缝;

6 填充墙砌体留置的拉结筋或后植钢筋应与原结构有可靠连接,留置位置应与砌体水平灰缝相符合,应与水平灰缝的标高位置保持顺直;

7 当门窗洞上口至梁底距离小于200mm 时,门窗过梁宜与主体工程结构梁同时浇筑。上料口、施工洞口封堵时,顶端应采用细石微膨胀混凝土填实;

8 砌体日砌高度宜控制在1.2m以内或一步脚手架高度,且待前次砌体的砂浆终凝后,方可继续砌筑,砌至梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔14d后,再将其补砌挤紧,其倾斜度宜为45°~60°;

9 砌块上下皮应错缝砌筑,搭接长度应为块长的1/3,当砌块长度小于300mm,其搭接长度应为块长1/2;

10 砌筑时如需临时间断,应砌成斜槎,斜槎的投影长度应为高度的 2/3,与斜槎交接的后砌墙,灰缝应饱满密实,砌块之间粘结良好;

11 混凝土构造柱支设模板严禁扰动砌体,宜采用下列措施:

1)“一”字墙中的构造柱采用模板内穿入对拉螺栓加固;

2)“丁”字墙在砌筑过程中预埋螺杆套管,穿螺杆固定模板。

12 蒸压加气混凝土墙板安装应符合下列规定:

1) 墙板安装前应进行排板设计;

2) 墙板水平缝拼接时板缝缝宽不应大于5mm,安装时应以缝隙间挤出砂浆为宜;

3) 墙板与主体之间宜采用柔性连接,宜用弹性材料填缝,有防火要求时应采用防火材料填缝。

严禁在板拼缝中放置硬质填块;

4) 板材上墙含水率宜控制在15%~20%左右;

5) 板材间涂抹粘接剂前应先将基层清理干净,粘接剂灰缝应饱满均匀,厚度不应大于5mm,饱满度应大于80%;

6) 在墙板上钻孔开槽等,应在板材安装完毕后且板缝内粘接剂达到设计强度后方可进行,并应使用专用工具,严禁剔凿;

7) 对厚度小于100mm的墙板,严禁横向开槽埋管,当在板内竖向开槽埋管时,线管直径不宜大于25mm;

8) 板上钻孔、开槽等应在板缝内粘结剂达到设计强度后方可进行。钻孔、开槽应使用专用工具。

6.2.2 钢筋混凝土剪力墙施工应符合下列规定:

1 采用预拌混凝土应符合下列规定:

1) 预拌混凝土坍落度应符合设计文件、规范及合同要求;

2) 预拌混凝土进场时,应核对混凝土强度等级、坍落度等是否符合设计文件及规范要求;《商品混凝土供销合同》中应明确混凝土原材料等质量要求,实施过程中对其原材料进行取样检测,检测结果应符合国家现行标准《混凝土结构工程施工规范》GB 50666的规定;

3) 浇筑混凝土墙前,将待浇筑混凝土相同强度等级的减石子砂浆收集到专用容器内,分散浇筑浇筑至墙体构件中;

4) 堵塞泵管的混凝土、浇筑完毕冲洗管道的混凝土浆等不符合要求的材料严禁浇筑至混凝土构件中。

2 混凝土接茬面的浮浆松散石子必须剔除,且清扫干净;

3 外墙每层水平施工缝连接部位的模板应有可靠的加固措施,中间墙每层水平施工缝模板宜采用角钢与密封胶条共同作业的施工方式封堵;

4 混凝土外墙模板拆除后,加固螺栓孔应采用聚合物水泥砂浆抹平,并在迎水面一侧涂刷防水涂料,厚度均匀,不少于3遍,总厚度不应小于1.2mm,涂刷宽度应以螺栓孔为圆心,半径不应小于75mm,可参照图6.2.2-1施工;

5 混凝土墙模板拆除后,宜采用覆膜养护,保持浇水湿润不应少于14d;

6 混凝土墙模板在墙体底端、阴阳角部位宜设置密封条,且上述部位在浇筑过程中不得超振、过振,并在混凝土施工前,应编制具有针对性混凝土防漏浆措施;

7 混凝土外墙孔洞封堵应凿毛并浇水湿润,两侧支设模板,采用高一强度等级的补偿收缩混凝土浇筑,振捣密实,做法可参照图6.2.2-2施工:

8 突出混凝土墙的水平构件,如空调板、雨棚板、腰线等部位,混凝土结构根部应做200mm高混凝土反坎,并与主体结构一次性浇筑,上部阴角处防水层做水泥砂浆圆弧,其半径不应小于100mm,排水坡度宜为2%,做法可参照图6.2.2-3施工;

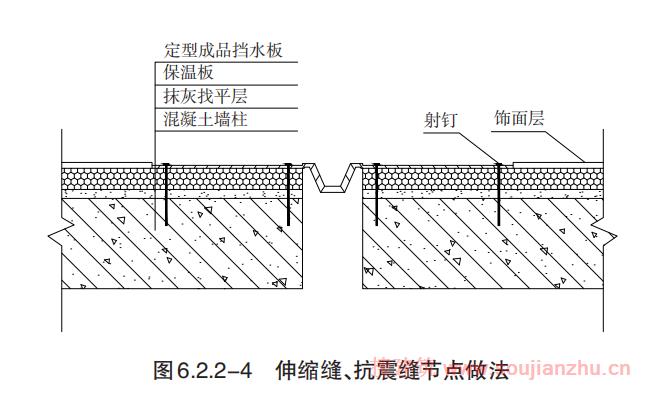

9 墙体变形缝施工前,应清除变形缝夹的砂浆、砌块及杂物,凿平变形缝两边的墙面,挡水板宜采用不锈钢、镀锌铁皮等材料,射钉孔及接缝处应满打密封胶,可参照图6.2.2-4施工。

6.2.3 安装预留洞口施工应符合下列规定:

1 宜对待砌墙体预排版,明确安装洞口位置及尺寸,也可采用箱体先固定的方法施工;

2 配电箱、消防箱等安装完毕后,两侧空隙和箱体背面应采用与墙体同材料的砌块或混凝土填塞密实;

3 消防箱洞口过梁宜采用现浇混凝土方法施工。配电箱洞口过梁宜采用预制混凝土方法施工;

4 墙体埋设线管宜采用免剔槽施工工艺。若无法避免,必须开槽的部位应用专用修补材料填实且应比墙体水平面微凹2mm,再用粘结剂补平,应沿槽外贴宽度不小于200mm玻璃纤维网格布增强;

5 外墙预留孔洞应按照内高外低设置坡度,不宜小于 20mm。

保温或饰面层过厚时,可采用小一号的套管接长预埋套管,并与饰面层平齐,可参照图6.2.3施工:

6.2.4 墙面装饰施工应符合下列规定:

1 预拌砂浆应符合国家标准《预拌砂浆》GB/T 25181的有关规定;

2 装饰工程开始施工时,承重墙体的搁置时间不宜少于45d,内隔墙和框架填充墙的搁置时间不宜少于30d;

3 墙面抹灰在两种不同基体交接处应设置抗裂网片,搭接宽度每边不小于150mm,加气混凝土砌块墙体宜满铺钢丝网。抹灰罩面层内满铺贴耐碱玻纤网格布,搭接长度不应小于100mm;

4 墙面抹灰层的施工应符合下列规定:

1) 墙面表面杂物和尘土应清除,抹灰前应冲洗、湿润;墙体基层应做毛化处理;

2) 对于混凝土墙面基层,应将主体结构施工时的脱膜剂清理干净,涂刷界面处理剂后方可进行抹灰;

3) 墙面冲筋部位的砂浆强度等级应与墙面砂浆强度等级相同;

4) 抹灰应分层进行,水泥砂浆、粉刷石膏砂浆每层厚度宜为5mm~7mm,水泥石灰砂浆每层宜为 7mm~9mm,压光应在终凝前完成;

5) 施工时应严格控制基层墙面平整度,减少抹灰遍数,当抹灰层厚度大于35mm时,应采取加强措施。

5 墙面涂层和裱糊施工应符合下列规定:

1) 涂饰前应在混凝土或砂浆基层上涂刷抗碱封闭底漆;

2) 墙面湿度较大的部位应采用具有耐水性能的腻子。

6 墙面饰面块材施工应符合下列规定:

1) 墙面找平所使用底灰的抗拉强度不应小于饰面砖与找平层的粘结强度;

2) 饰面砖在粘贴前应放入净水中浸泡2h以上,取出晾干表面水分后方可使用,若采用全瓷瓷砖可不用浸泡。粘贴时基层的含水率宜控制为15%~25%;

3) 外墙饰面砖粘贴留缝宽度不应小于5mm;饰面板粘贴留缝宽度不应小于 8mm,且安装时在墙面顶部和底部应留出10mm~20mm 的缝隙,玻璃制品粘贴留缝宽度不应小于l0mm;

4) 在防水层上粘贴墙面饰面砖时,粘结材料与防水材料性能应相容;

5) 墙面采用强度较低或较薄石材时,应采取背面粘贴玻璃纤维网格布的补强措施。

7 季节性施工应符合下列规定:

1) 雨天不宜进行外墙抹灰,施工时应采取防雨措施,且抹灰砂浆凝结前不应受雨淋;

2) 夏季施工时,抹灰砂浆应随伴随用,抹灰时应控制好各层抹灰的间隔时间。当前一层过于干燥时,应先洒水湿润,再抹第二层灰;

3) 夏季气温高于30℃时,外墙抹灰应采取遮阳措施,并应加强养护;

4) 冬期抹灰施工应符合《建筑工程冬期施工规程》JGJ/T 104的有关规定;

5) 抹灰砂浆冬期施工时,应适当缩短砂浆凝结时间,但应经试配确定,砂浆的存储容器应采用保温措施。
